崇陽銅鐘220千伏輸變電工程是湖北電網重點建設項目之一,國慶長假期間,國網咸寧供電公司50多名電力工人堅守一線,加快項目建設進度,確保如期投產送電。

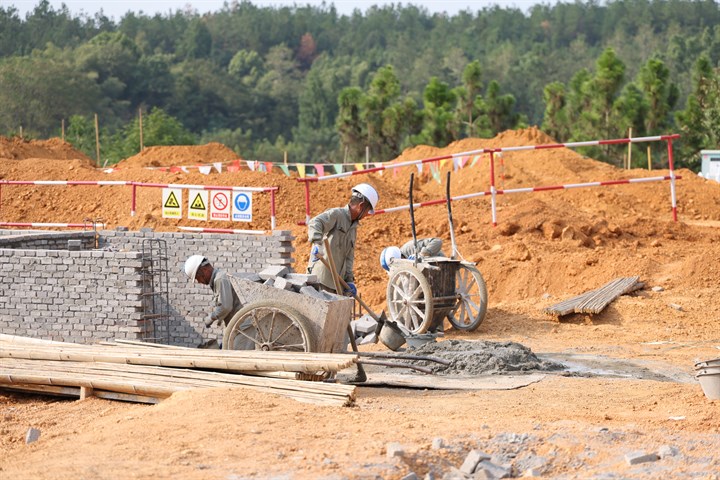

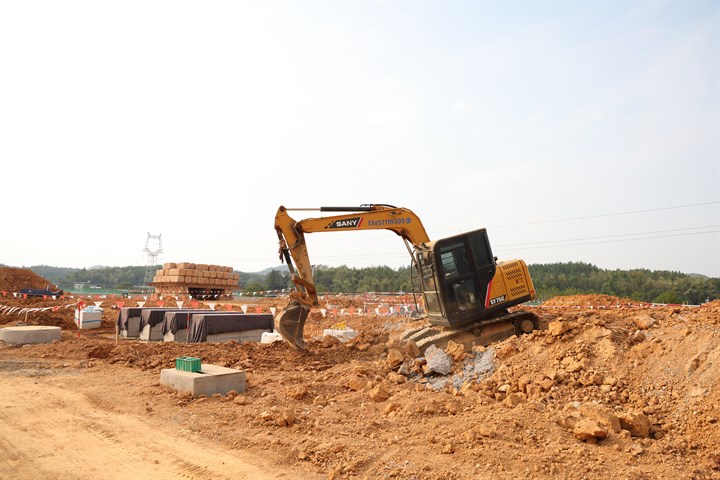

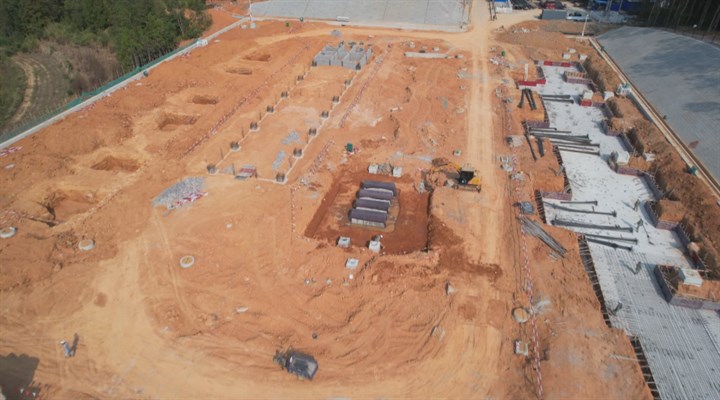

10月1日,崇陽銅鐘220千伏輸變電工程施工現場,機器轟鳴,工人們正在各自崗位上忙碌,施工現場一片繁忙景象。據了解,該項目總投資1.53億元,占地面積23.38畝,將建設180兆伏安變壓器1臺,220千伏出線2回,110千伏出線4回,10千伏出線9回,并建設配電裝置室、消防泵房及輔助用房等。目前,項目已完成“四通一平”驗收,正在進行土建施工。
崇陽銅鐘220千伏輸變電工程業主項目部項目經理 何業偉:“十一”期間,我們指揮部、業主、監理、施工、項目部,還有分包大概50余人,都堅守在崗位上。主要是配電室基礎施工,220千伏GIS技術,再就是構架吊裝。
變電站加快施工的同時,4條110千伏外出線路也在進行施工復測階段。“十一”期間,咸寧市豐源電力勘測設計有限公司的“跑山電工”穿梭在崇陽的崇山峻嶺之間,配合施工單位完成塔基以及沿線重難點問題的復勘復測工作。
咸寧市豐源電力勘測設計有限公司送電勘測部主任 夏溪:這4條110千伏線路的線路總長達到了22.1公里,一共新建67基桿塔。“十一”期間,我們主要配合施工單位進行一個工代服務,幫他們校核桿塔的塔位以及沿線重難點問題復核這些工作。
據悉,土建施工完成后,崇陽銅鐘220千伏輸變電工程將進入電器設備安裝,該項目計劃2023年3月底竣工投產送電。
來源:云上咸寧
